Institucionales 28 de marzo de 2026 - 12h
Continúa a gran paso la obra de la tercera bandeja del Gigante de Arroyito

Informe de situación al 27 de marzo.

A continuación, te brindamos todos los detalles de los avances en la obra de la tercera bandeja del Estadio Gigante de Arroyito. Este es el informe de situación al 27 de marzo:

1.            AVANCE DE LA CONSTRUCCIÓN:

1.1          ESTUDIOS PREVIOS:

Se continúa con las tareas de relevamientos topográficos y de replanteos de obra. Además, se avanza con el proyecto de arquitectura, instalaciones y terminaciones del edificio. Esta semana empezamos con la ingeniería de las cocheras cubiertas y puentes de acceso

El cercado de obra se va ajustando de acuerdo al crecimiento de la obra.

1.2          DEMOLICIONES Y TAREAS DE MOVIMIENTOS DE SUELO:

Se continúa con las tareas de movimiento de suelos. Se mueven más de 65 m3 de tierra por día correspondientes a las excavaciones de nuevos cabezales y tapado de los que se van ejecutando. Estas tareas se complementan con compactaciones manuales. Asimismo, se está trayendo suelo escoria preparando la llegada de las estructuras pre moldeadas.

1.3          FUNDACIONES:

Las tareas de fundaciones con las que se avanza constan de las siguientes etapas por base sobre un total de 36 bases (Estructura pre moldeada):

•             Ejecución de pilotes para estructura de pre moldeados: sobre un total de 112 pilotes ya se avanzó con la ejecución de 100, o sea un 90% de ese total, previendo terminarse la semana que viene.

•             Excavación para la ejecución de cabezales y desmoche de pilotes

•             Montaje estructura de cabezal y hormigonado

•             Montaje estructura de tintero y hormigonado

•             Relleno con tierra

Luego se continuará con las fundaciones de la estructura metálica, pilotes y fustes, cuyas armaduras (15 tn) ya se encuentran en obra.

1.4          ESTRUCTURAS:

La empresa ASTORI continúa fabricando las estructuras de hormigón pre moldeado. Se están ultimando detalles constructivos a los fines de dar comienzo al montaje de dicha estructura. Se realizan todas las semanas reuniones de coordinación.

En cuanto a las estructuras metálicas, ya se comenzó a fabricar la torre Norte de escaleras, la primera a ser montada.

1.5          CONSTRUCCIÓN EN SECO:

Se avanza con el proyecto de arquitectura de los cerramientos generales de la obra con este sistema que agilizará los montajes.

1.6          PISOS Y REVESTIMIENTOS:

En estado de proyecto.

1.7          ABERTURAS:

Se avanza con la ingeniería y ejecución de las pieles vidriadas y aberturas de palcos, junto a los proveedores de las mismas.

1.8          INSTALACIÓN SANITARIA:

Se avanza con la ingeniería y cotización de los sistemas de provisión de agua, y cloacales de los distintos grupos sanitarios, y servicios generales.

1.9          INSTALACIÓN ELÉCTRICA:

En proceso de proyecto, junto con la domótica del estadio.

1.10       INSTALACION TERMOMECÁNICA:

En proceso de proyecto.

1.11       INSTALACIÓN CONTRA INCENDIOS:

En proceso de proyecto.

1.12       PINTURA:

Se están realizando pruebas de distintas opciones para la impermeabilización y pintura del Estadio; y se analizan costos.

1.13       EQUIPAMIENTOS:

Ya se avanza con el proveedor de ascensores y escaleras mecánicas con la ingeniería ejecutiva y planificación para el montaje de estos equipos.

Además, se continúa con el proceso de cotización las butacas para palcos y plateas de la tercera bandeja, como el mobiliario general.

1.14       COCHERAS:

Se encuentra en proceso de ingeniería ejecutiva la remodelación del área de estacionamiento del Estadio, que albergará 335 vehículos, con acceso directo a los ascensores panorámicos.

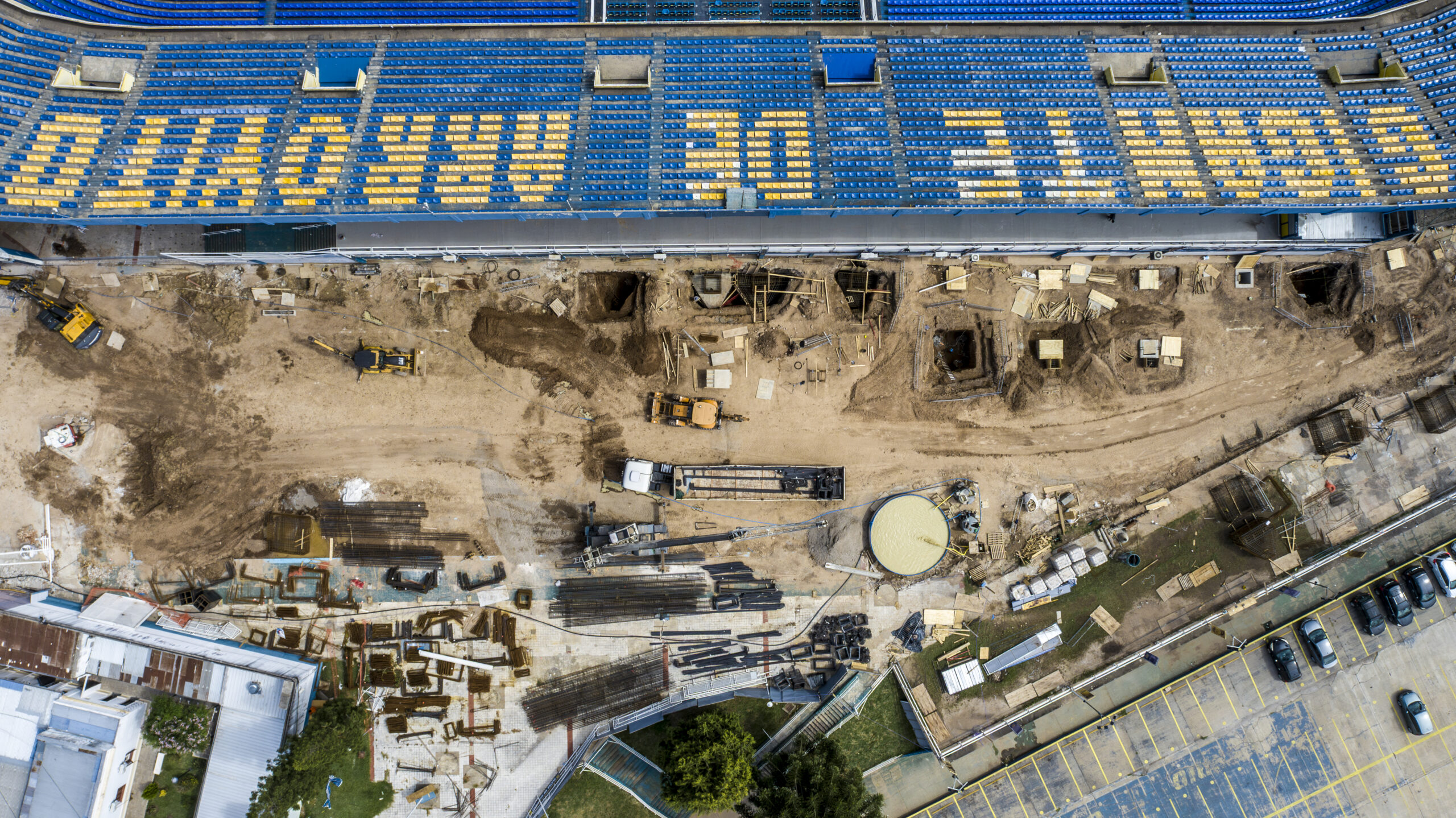

2. DESARROLLO FOTOGRÁFICO

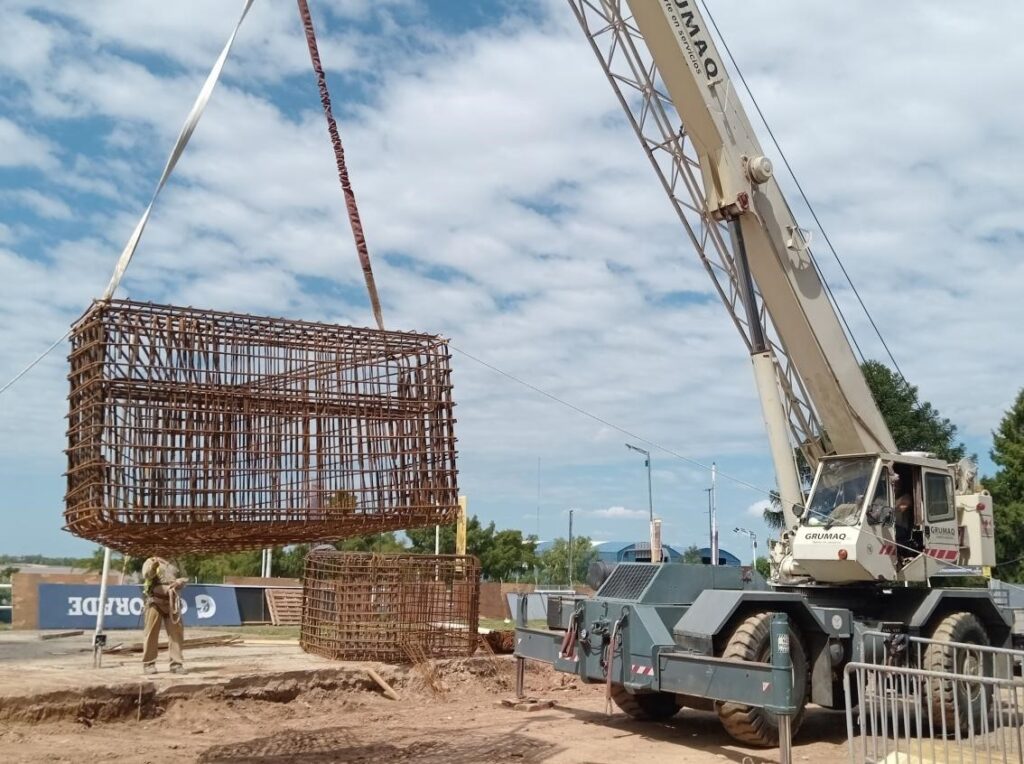

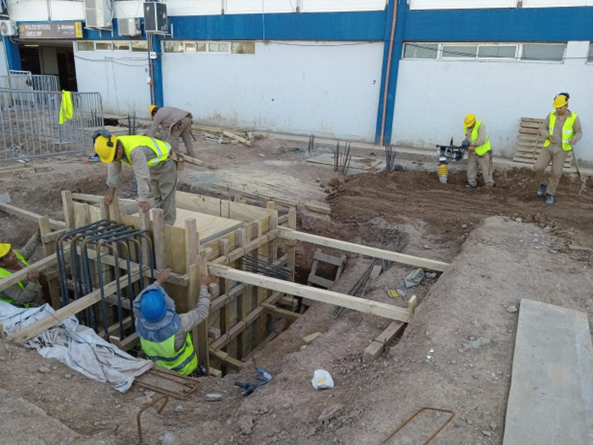

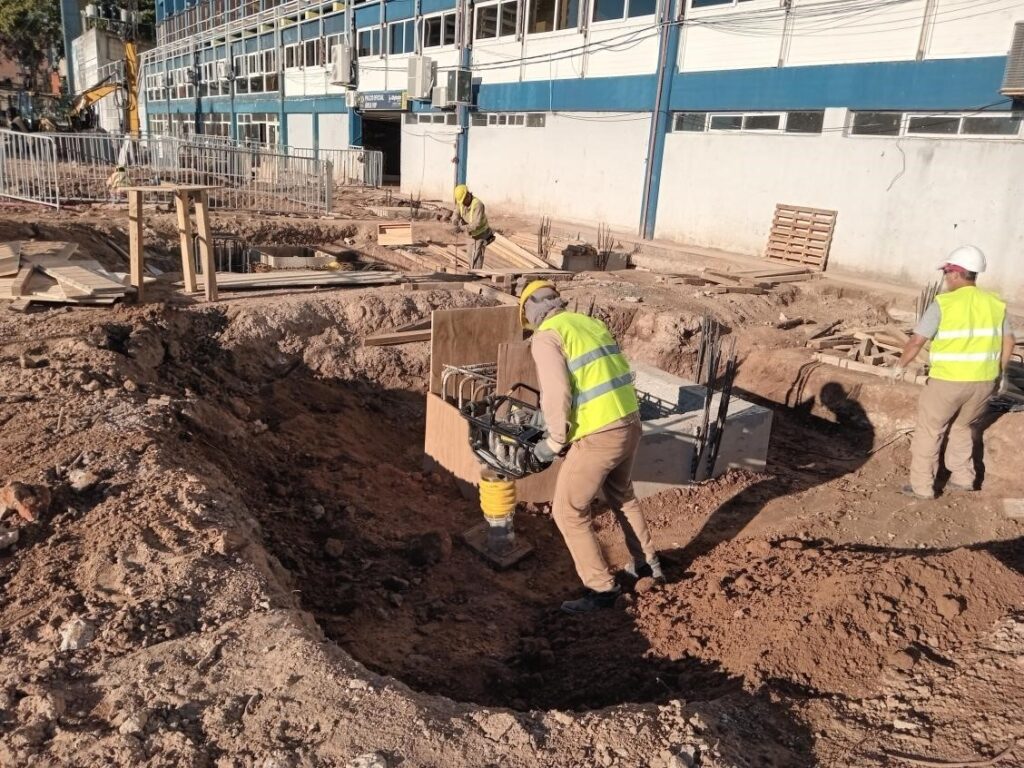

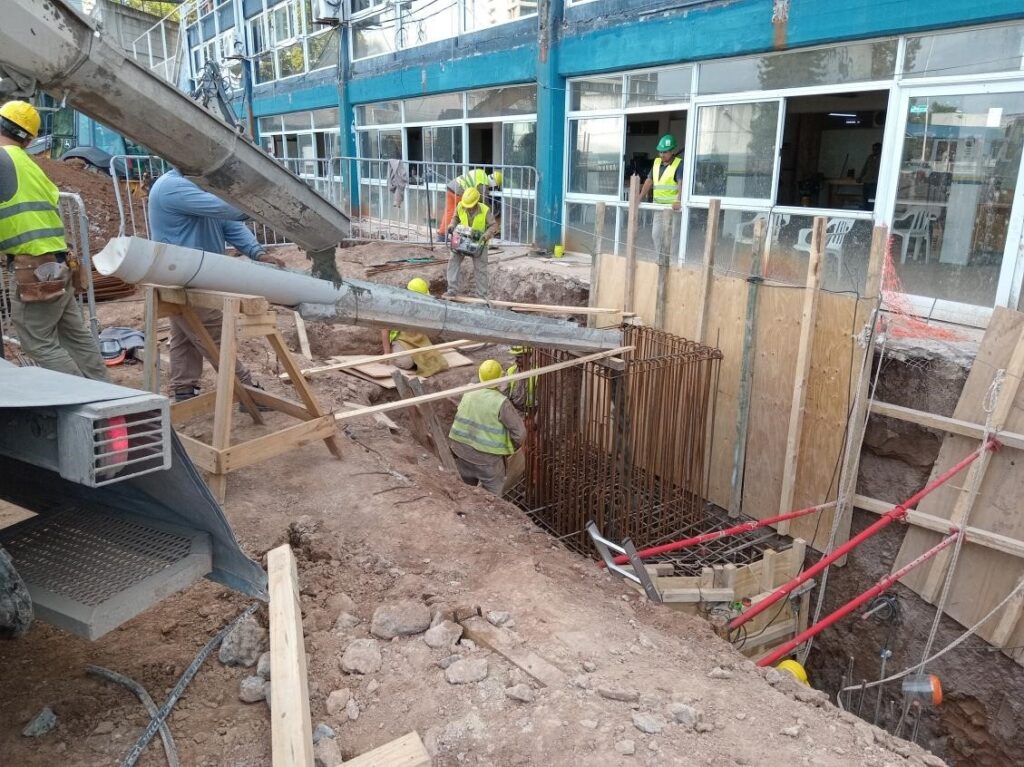

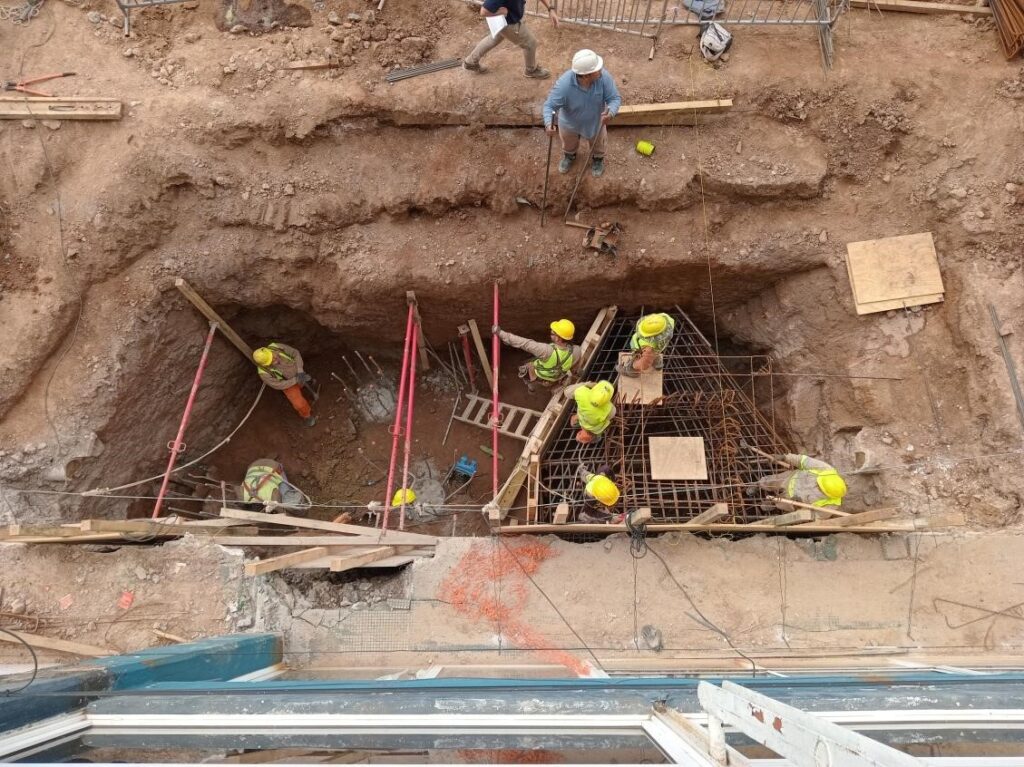

TAREAS DE EXCAVACIÓN DE NUEVOS CABEZALES Y RELLENO Y COMPACTACIÓN

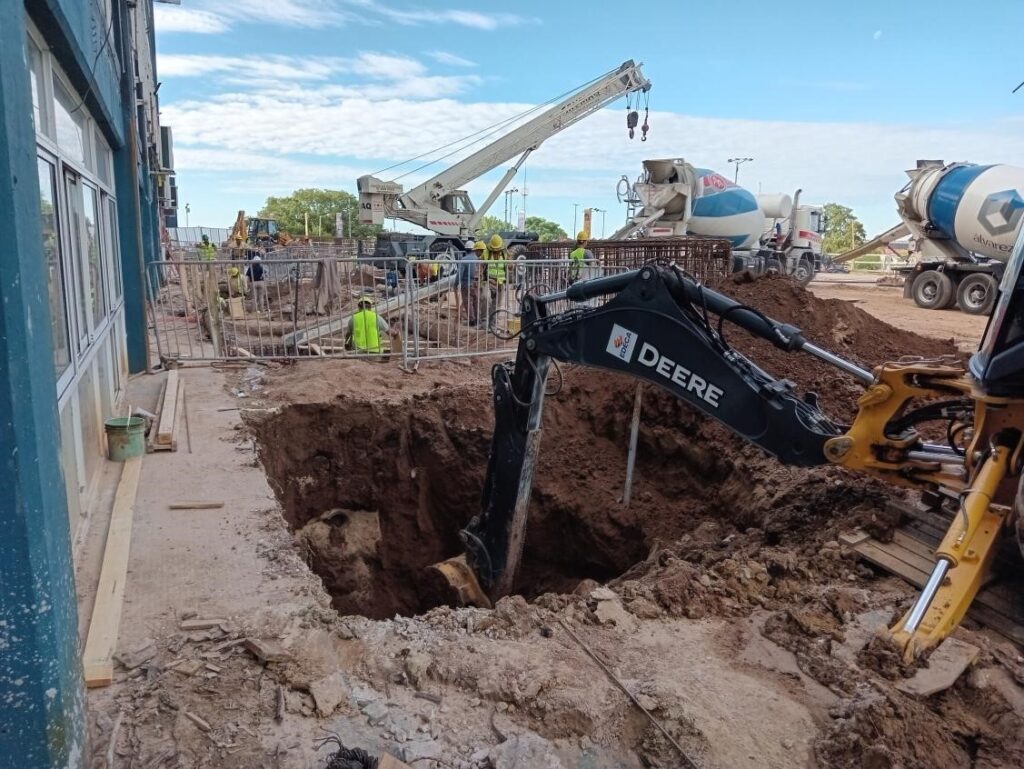

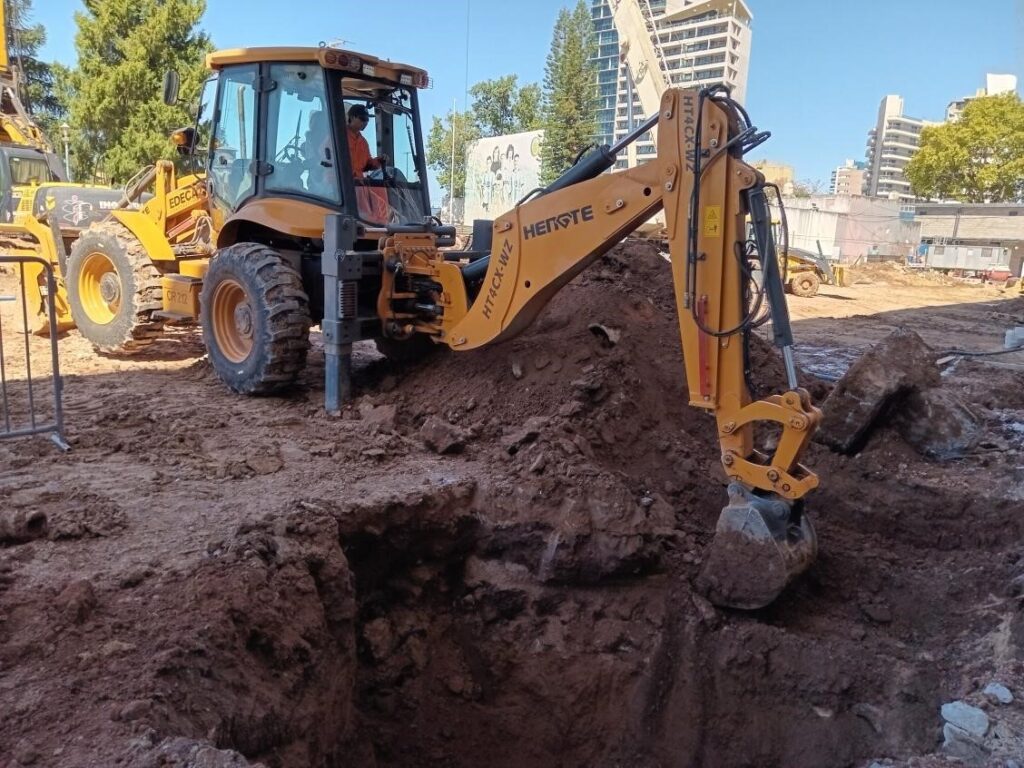

TAREAS VARIAS DE EXCAVACION, HORMIGONADOS Y MONTAJES CABEZALES

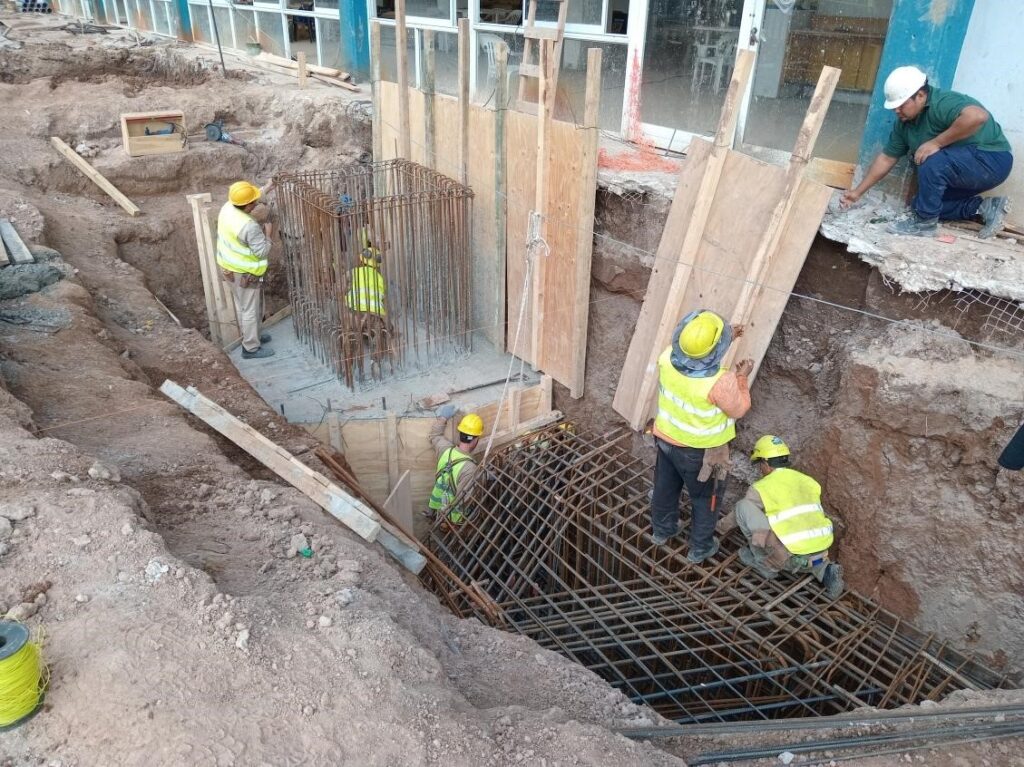

HORMIGONADO DE CABEZALES Y TINTEROS

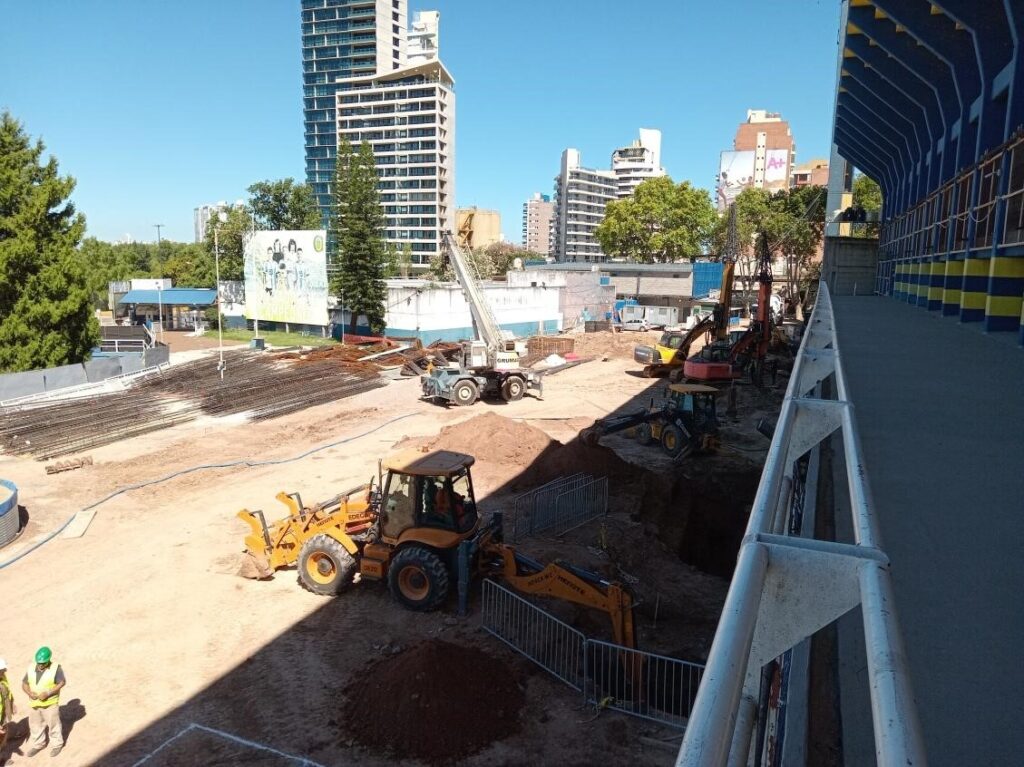

TAREAS VARIAS
