Avances en la obra de la tercera bandeja del Gigante

Informe de situación al 23 de febrero.

A continuación, te brindamos todos los detalles de los avances en la obra de la tercera bandeja del Estadio Gigante de Arroyito. Este es el informe de situación al 23 de febrero:

1. AVANCE DE LA CONSTRUCCIÓN:

1.1 ESTUDIOS PREVIOS: Se realizaron relevamientos y tareas de topografía, proyecto de arquitectura, cálculos estructurales y estudios de suelo. Se realizó el cercado de obra. Se avanza sobre el proyecto de las instalaciones y terminaciones generales del edificio.

1.2 DEMOLICIONES Y TAREAS DE MOVIMIENTOS DE SUELO: Se adecuó Puerta 5 a los fines de generar un ingreso único a obra, y darle mayor comodidad al ingreso del público de ese sector, y se comenzó a montar obradores. Se quitaron los árboles de la zona de proyecto y se realizó la adecuación del suelo en el sector de ampliación a los fines de recibir las fundaciones del proyecto.

1.3 FUNDACIONES: Se comenzaron las tareas de pilotaje (148 pilotes) de la estructura incorporando a la obra tres piloteras y se trabajó durante el feriado a los fines de avanzar lo más rápido posible. Asimismo, ya se está trabajando con el armado de cabezales y tinteros que completan las fundaciones

1.4 ESTRUCTURAS: La empresa ASTORI ya se encuentra fabricando las estructuras de hormigón premoldeado. Se están ultimando detalles constructivos a los fines de dar comienzo al montaje de dicha estructura. En cuanto a las estructuras metálicas, se está licitando la contratación de las mismas con la provisión de materiales a cargo de Central, a los fines de mejorar los costos.

1.5 COSTRUCCIÓN EN SECO: Se avanza con el proyecto de arquitectura de los cerramientos generales de la obra con este sistema que agilizará los montajes.

1.6 PISOS Y REVESTIMIENTOS: En estado de proyecto.

1.7 ABERTURAS: Se encuentran en proceso de licitación las pieles vidriadas del Lobby y ascensores, los frentes de palcos, y los vidrios de los mismos. Al igual que con las estructuras, el aporte de los vidrios a cargo de Central busca optimizar costos.

1.8 INSTALACIÓN SANITARIA: Se encuentra en estado de proyecto. Se optó por la instalación de un anillo perimetral de alimentación de agua desde una cisterna, que va a dar a futuro el agua suficiente a todos los sanitarios del Estadio, de modo tal de eliminar los tanques de agua existentes, con la presión necesaria.

1.9 INSTALACIÓN ELÉCTRICA: En proceso de proyecto. PREDIO GIGANTE DE ARROYITO - Informe de Avance 260223

1.10 INSTALACION TERMOMECÁNICA: En proceso de proyecto.

1.11 INSTALACIÓN CONTRA INCENDIOS: En proceso de proyecto.

1.12 PINTURA: Se están evaluando distintas opciones para la impermeabilización y pintura del Estadio.

1.13 EQUIPAMIENTOS: Se terminó el proceso de licitación de los Ascensores y Escaleras Mecánicas. Además, se encuentran en proceso de cotización las butacas para palcos y plateas de la tercera bandeja, como el mobiliario general.

1.14 COCHERAS: Se encuentra en proceso de ingeniería la remodelación del área de estacionamiento del Estadio, que albergará 335 vehículos, con acceso directo a los ascensores panorámicos.

2. DESARROLLO FOTOGRÁFICO

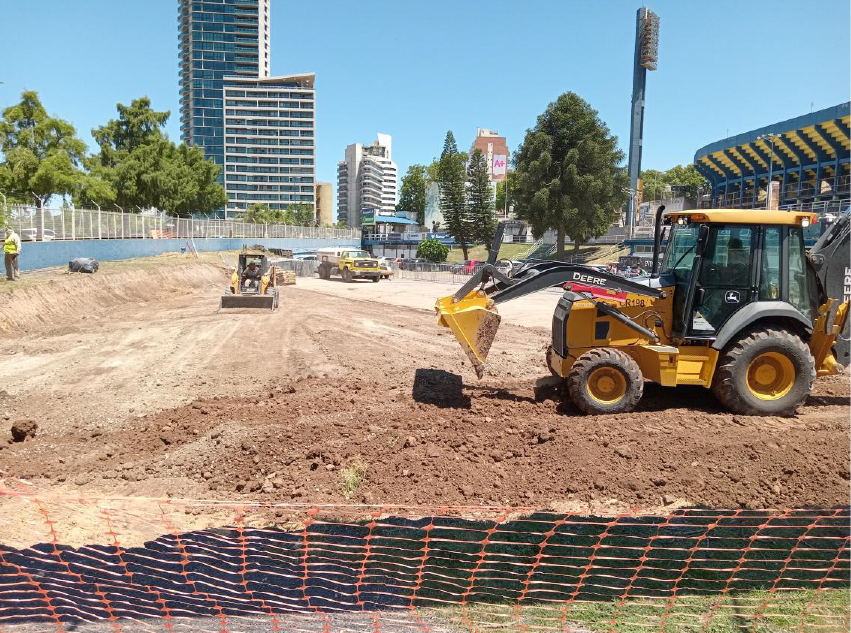

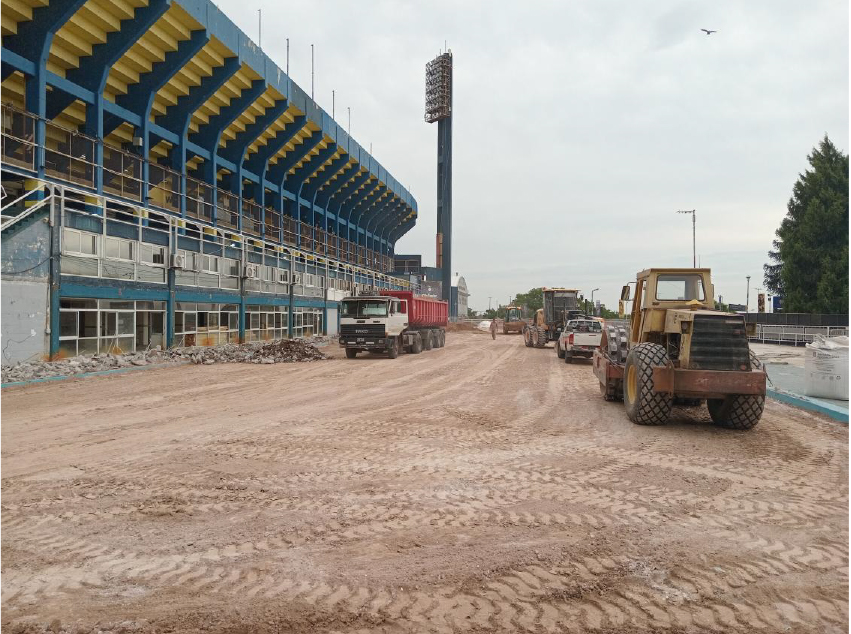

MOVIMIENTO DE SUELOS

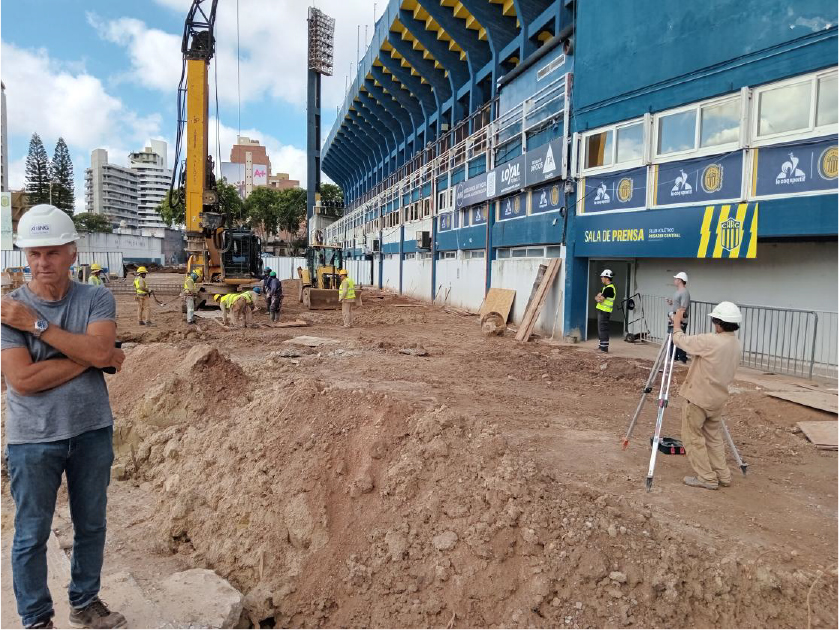

TAREAS DE PILOTAJE

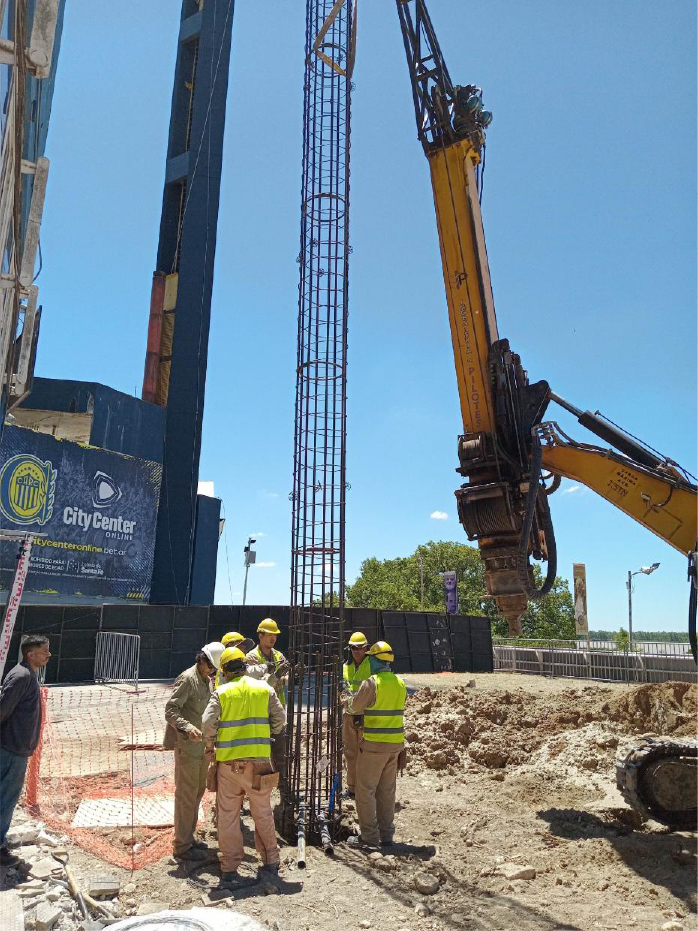

PILOTES DE 23 METROS DE PROFUNDIDAD Y 0,70M DE DIAMETRO

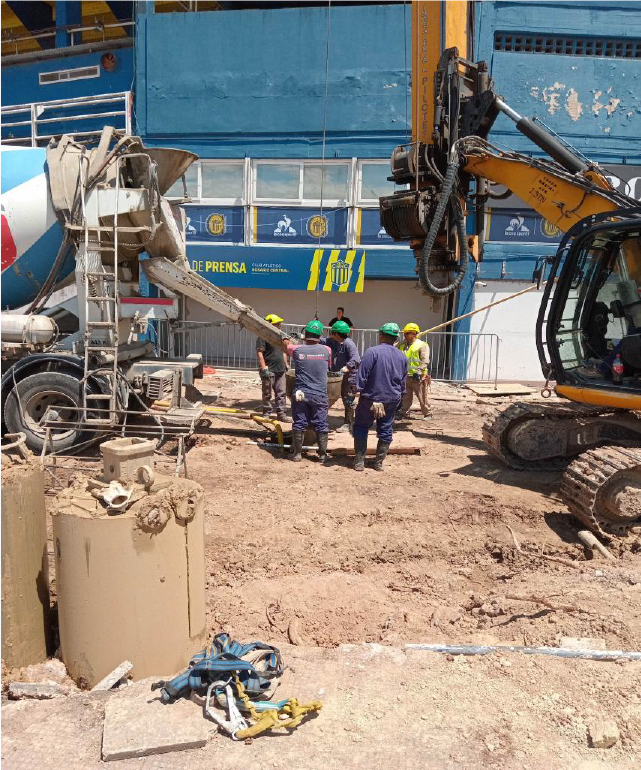

HORMIGONADO DE PILOTES CON SISTEMA BENTONITICO

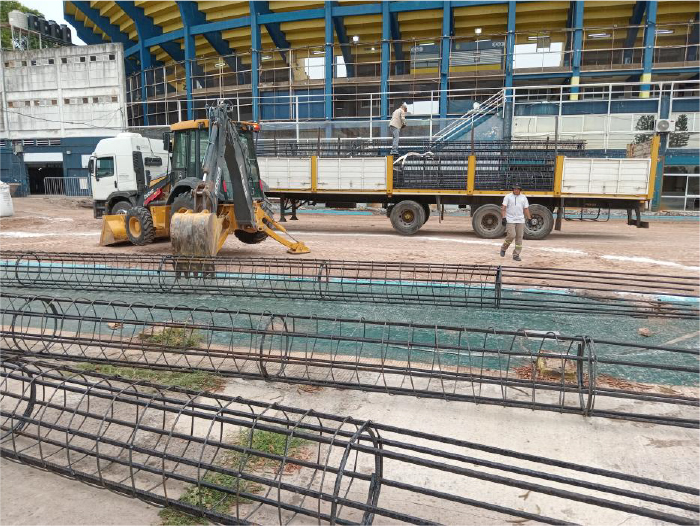

ARMADO DE CABEZALES (2,5m x 2,5m x 1,5m)

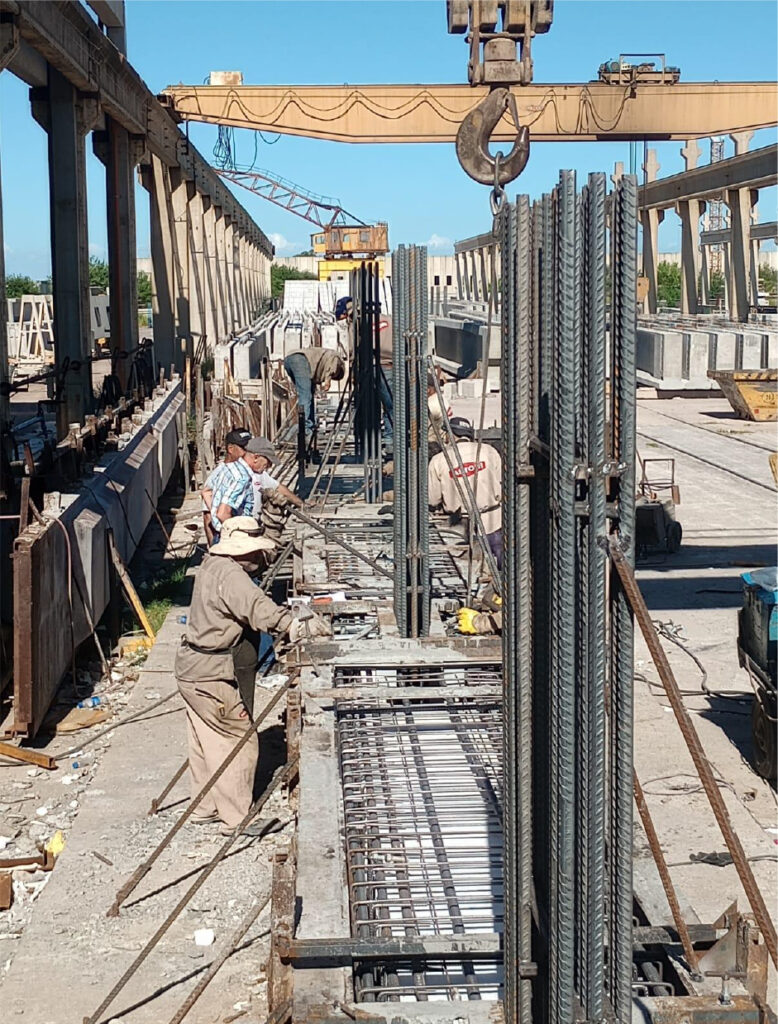

PRODUCCIÓN ESTRUCTURA PREMOLDEADA (ASTORI)
